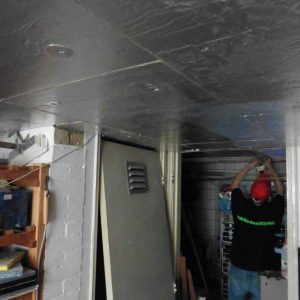

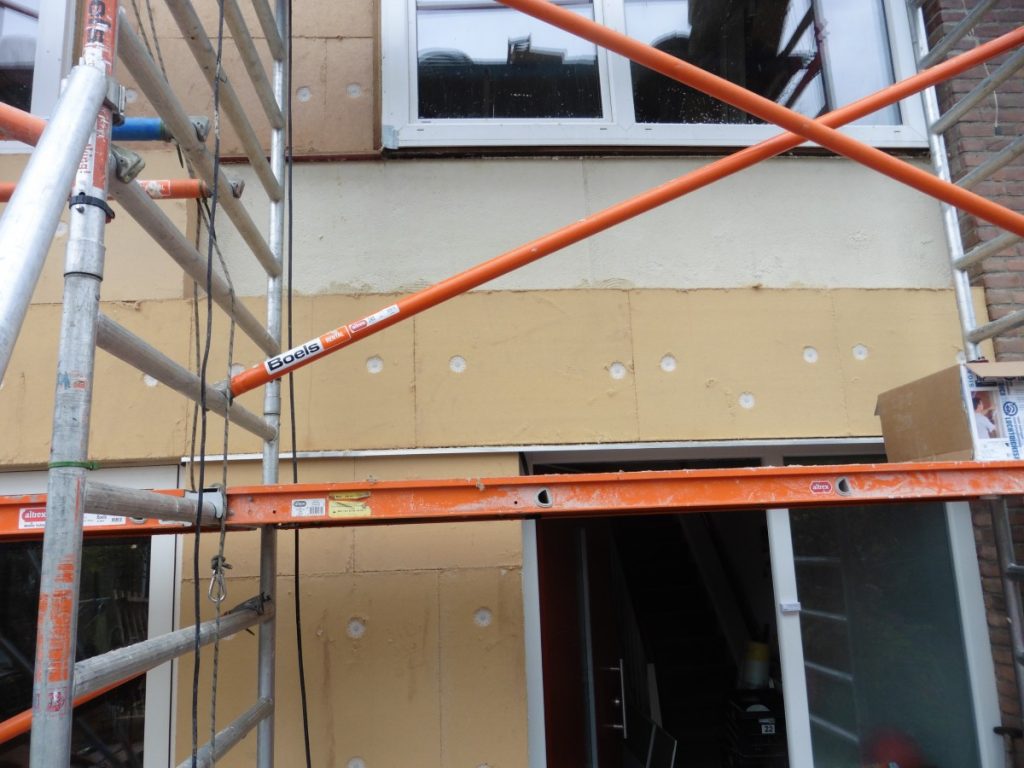

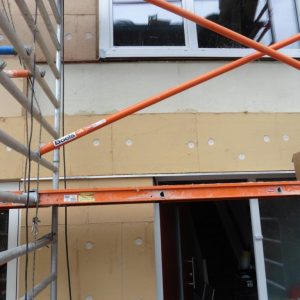

Er is vanaf de scrumavond in september 2014 vooral gedacht, gerekend en getekend. In juni 2015 is het echte isolatiewerk begonnen, eerst de bodem en binnen. Zodra de omgevingsvergunning binnen was, eind augustus, ook buiten. De oplevering van de isolatiemaatregelen buiten was eind 2015. Daarna is verder gewerkt aan isolatie binnen en afwerking binnen, dat duurde tot medio 2016. De IR panelen zijn in september 2016 geinstalleerd. Daarna nog extra zaken zoals het programmeren van de PLC, afkoppelen gas, inductiekookplaat. Hieronder staat het beschreven per fase.

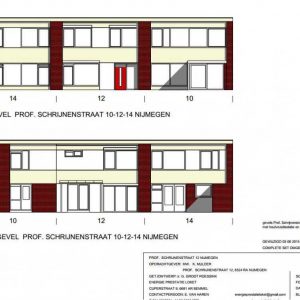

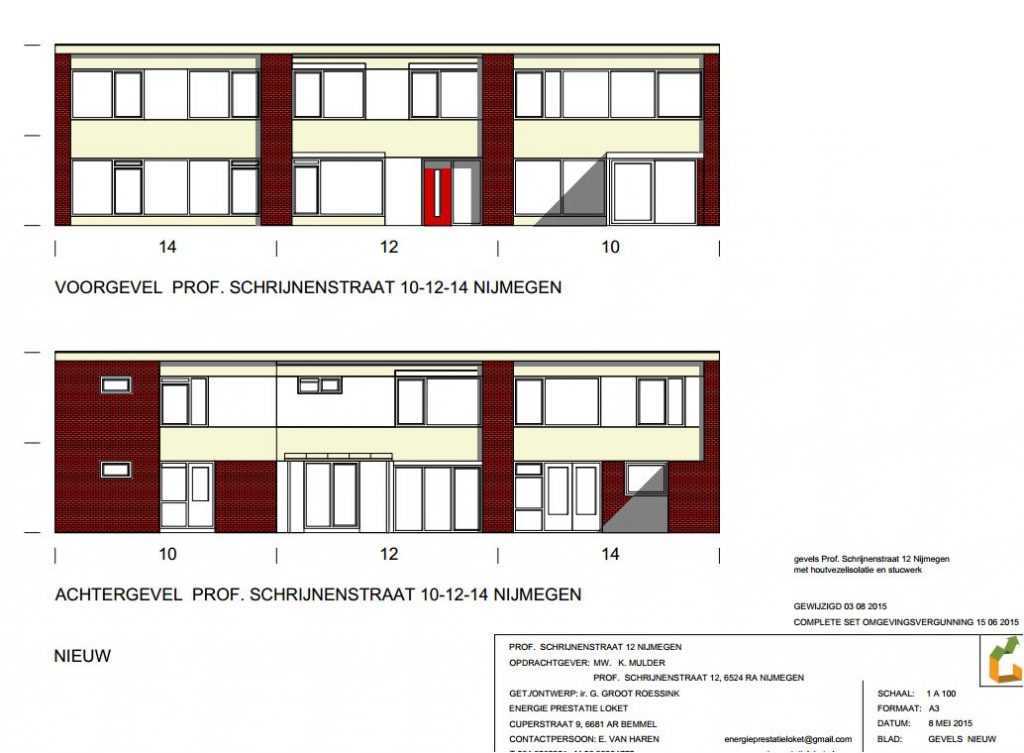

1: sept 2014 – april 2015: advies, plannen, meten, uiterlijk, kosten
22 sept. 2014 tot en met 3 april 2015
Meten (alle metingen in het hele proces)
Het uiterlijk (tekenen gevelaanzichten, omgevingsvergunning, uitnodiging buren)

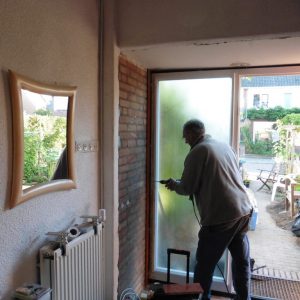

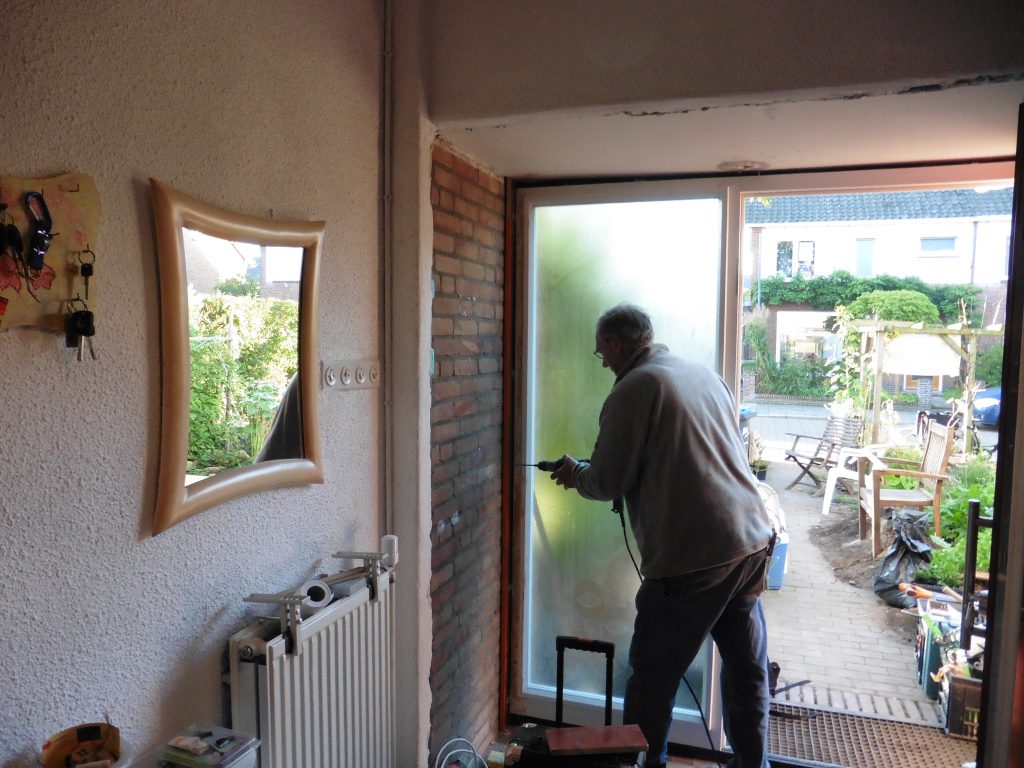

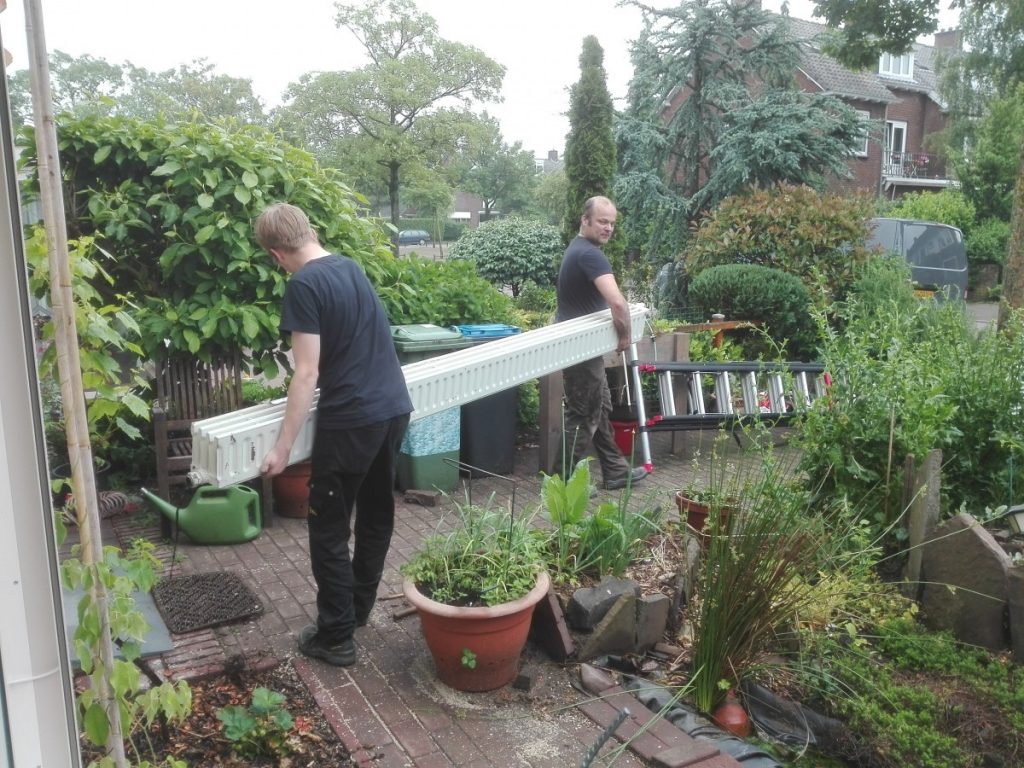

3: okt. 2015 – dakrand eraf, voordeur naar voren, dakluik
Extra klus: maken van dakluik. Hierdoor kan ik vanuit mijn eigen huis het dak op; ook zorgt het luik voor meer licht in huis.

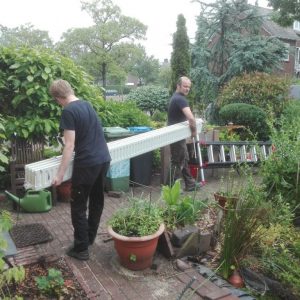

5. feb. – nov. 2016: cv ketel eruit, boiler erin. Afwerken. IR panelen en ventilatie
Afwerking
Ventilatie
Verwarming, warm water
Schoon regenwater, ook voor het groendak (1) (als leuk extraatje, heeft niets met energiezuinig te maken)
